一、施工準備
1、揭開井蓋使大氣中的氧氣進入檢查井中或用鼓風機進行換氣通風;了解污水井管道使用年限,使用情況,堵塞情況,埋入和露出建筑物部分有無損壞等問題。
2、測量人員根據圖紙上的檢查井施工所在的位置進行測量摸底工作。通過專業測量人員對現狀污水井內淤泥高程、管徑、管道走向進行測量摸底,與圖紙和設計資料進行復查、核對;使測量摸底的數據準確無誤。
3、根據施工進度計劃安排,施工前對施工機具已安排到位并且對機械設備做好了檢查、維修和必要的保養工作,確保施工設備的正常使用。
4、施工前,對現場管理人員、機械設備駕駛?cè)藛T、現場施工人員進行專門組織技術培訓、安全培訓及施工技術交底,學習本工作范圍內的相關知識,明確職責
二、施工工序流程:
(1)降水、排水;使用泥漿泵將檢查井內污水排出至井底淤泥。將需要疏通的管線進行分段,分段的辦法根據管徑與長度分配,相同管徑兩檢查井之間為一段。
(2)吸污;用吸污車將兩檢查井內淤泥抽吸干凈,兩檢查井剩余少量的淤泥向井室內用高壓水槍沖擊井底淤泥,再一次進行稀釋?zhuān)缓筮M(jìn)行抽吸完畢。
(3)截污;設置堵口將自上而下的第一個工作段處用封堵把井室進水管道口堵死,然后將下游檢查井出水口和其他管線通口堵死,只留下該段管道的進水口和出水口。
(4)高壓清洗車疏通;使用高壓清洗車進行管道疏通,將高壓清洗車水帶伸入上游檢查井低部,把噴水口向著管道流水方向?qū)?zhǔn)管道進行噴水,污水管道下游檢查井繼續對室內淤泥進行吸污。
(5)通風;施工人員進入檢查井前,井室內必需使大氣中的氧氣進入檢查井中或用鼓風機進行換氣通風,測量井室內氧氣的含量,施工人員進入井內必需佩戴安全帶、防毒面具及氧氣罐。
(6)清淤;在下井施工前對施工人員安全措施安排完畢后,對檢查井內剩余的磚、石、部分淤泥等殘留物進行人工清理,直到清理完畢為止。然后,按照上述說明對下游污水檢查井逐個進行清淤,在施工清淤期間對上游首先清理的檢查井進行封堵,以防上游的淤泥流入管道或下游施工期間對管道進行充水時流入上游檢查井和管道中。
三、施工步驟
(1)進入施工現場后,避開路口先在兩頭設置警示牌,沿線擺放警示樁,用小彩旗連接各警示樁,然后將施工現場做好安全防護,并由專人看管疏導交通。
(2)選擇好位置將設備排放整齊有序,打開各檢查井進行通風約30-50分鐘,打撈各檢查井中的飄浮物及垃圾,直接裝車。

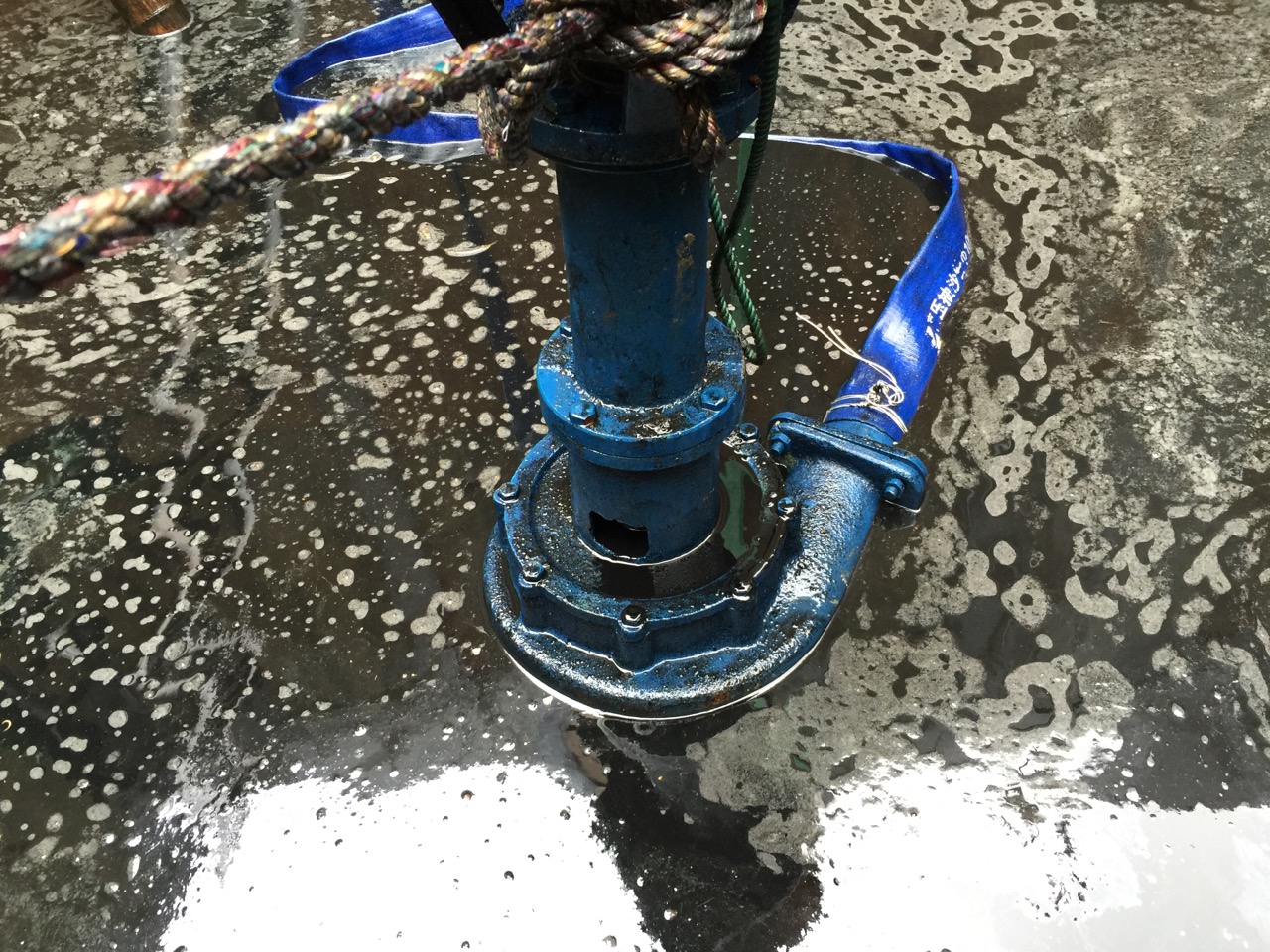

(3)檢查井安鼓風機通風,讓空氣循環,然后安水泵降水,為了防止污
水中的飄浮物吸進泵內,降低排水量在水泵進水口綁鐵絲網,以阻止進入,在控制住檢查井內污水水位的情況下繼續通風。
(4)下井清淤:紅繩1頭系好快速卡扣,用來作應急備用,不能隨便拿用,白繩用來下人系安全帶,黃繩用來提淤泥,每個檢查井配備5人,各有編號及安全責任分工1號、2號3 號、4號、5號:1號:組長負責現場交通安全,警示牌、警示樁、小彩旗、晚上閃光燈的布置及維護。2號:井口安全員,檢查井不間斷送風,通風后,人下井以前,把有害氣體探測儀用繩系好,放到井底10分鐘后,提上來看各種有害氣體的數值(COH2SCH4等),達不到要求決不能下井;負責井口周?chē)藛T、下井人員配備安全裝置是否達到要求,達不到要求的堅決不能下井;下井人員如有不良反應有1號及時撥打電話:120;110;119等求助。3號:負責調整設備、工具使用以及檢查井、管道內清理出淤泥垃圾的裝車處理。4號:負責與井下人員隨時保持聯系,并把井內淤泥垃圾用繩系桶或裝編織袋,提到井口上面,由 3號裝車;30分鐘后換號下井。5號:負責下井,下井前確認自身安全帶、安全繩的質量完好;有害氣體探測儀的數值無誤;氧氣袋氧氣充足暢通;下井后負責把檢查井及管道內垃圾淤泥清理干凈,保證管道暢通。
(5)不間斷通風,清理好檢查井,用高壓疏通車對管道進行沖稀,再用竹片或穿線器將兩個井連通,然后將繩系在竹片或穿線器的1端,將繩帶過去,在繩的一頭系上托泥板,托泥板的另一邊也系一根長繩,大于兩檢查井子間的距離托泥板先用小的,然后再一步一步用大的把管道內淤泥拖出,將淤泥到井口上面用車外運走。
(6)對管道清淤完畢,用高壓疏通車對管道進行沖洗。以上步驟自下游向上游依次施工到終點清理現場驗收后拆除封堵器撤
